直埋保溫管安裝

2016-03-14 09:52:00

土建工程
溝槽開挖和回填應按《給水管道工程施工技術操作規程》及設計要求進行。

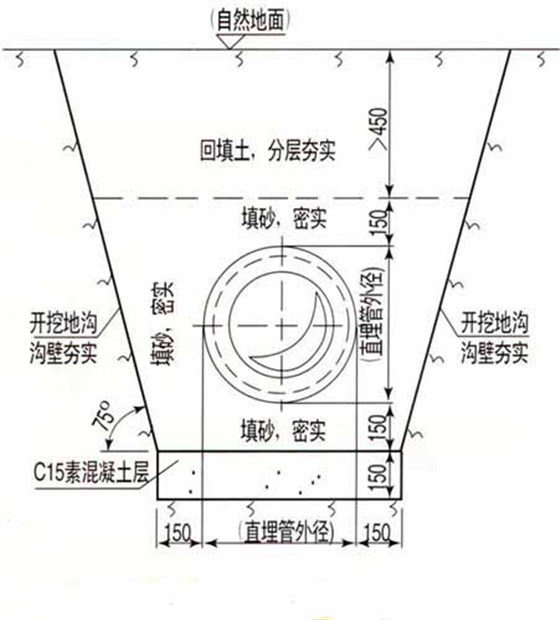

直埋管道的地溝尺寸應符合下圖所示要求:

圖片1

1、當?shù)販系撞可蠈拥某休d力≤60KPa時,地溝底部應加墊素混凝土層。
2、C15素混凝土層底部土層應先夯實后,再澆混凝土,混凝土層表面應光滑平整。當?shù)撞客翆訛闈裣菪酝临|(zhì)時,應換上(1.0m左右)并夯實。
3、地溝內接頭處的地溝寬度和深度應比非接頭處增加250300mm
4、設有波紋補償器的位置,波紋補償器底部的土層標高應根據補償器的實際到貨尺寸確定。
5、溝底上層沿管線的坡度應保證同管道的坡度一致。
6、直埋管道周圍100mm用細砂境實。砂粒直徑應不大于8mm,砂層中不可合有粘土、磚、石、鐵件等雜物。
7、當管道理設在爐渣、雜物等腐蝕性較強的土層地段時,回填土應換以腐蝕性較小的土壤,并分層夯實。
8、溝槽必須做好排水工作,可采用排水溝,集水池用水泵排除。

管道的安裝
管道的安裝必須在管溝開挖和溝底土層處理合格后進行。安裝時注意以下要求;
1、管道下溝前需對其處表面的防腐層進行認真檢查,發現防腐層有損壞的,應及時進行處理。
2、管道對接時,應保證管道設計軸線及坡度。
3、預制保溫管可單根吊入溝內安裝,也可2根或多根組織焊完后吊裝。當組焊管段較長時,宜用兩臺或多臺吊車抬管下管,吊點的位置按平衡條件選定。嚴禁將管道直接推入溝內。
4、工作鋼管焊接完成并經檢驗合格后,即可處理接頭的保溫、外套管連接的工作,可先立模進行聚氨脂發泡,再用熱縮帶將接頭部分整體密封,兩端和直管各搭接100mm;也可先將外套管對焊處理,并經密封檢查合格后開孔發泡。
5、當日工程完工時應將管端用盲板封堵,以防泥、水進入管內。
6、預制保溫管有冷安裝、熱預應力安裝和一次性補償器安裝三種方式。
7、冷安裝就是直接將管段各段連接,并經檢驗合格后按標準回填即可;
8、熱預應力安裝是先將管道預熱至工作溫度的60%時焊接,然后回填夯實。
9、一次性補償器必須在管道升溫至工作溫度的60%時焊接,再進行回填和夯實。
